Legende anpassen

Beim Ausdruck können Sie die wichtigsten Informationen unten links platzieren. Dafür gibt es in MS Projekt die Registerkarte LEGENDE. Dort können in den drei Ausrichtungen (LINKS, ZENTRIERT, RECHTS) die wichtigsten Parameter eingegeben werden. Wie z.B. den Verantwortlichen, den Autor, der Projektanfang und das Projektende. Anschließend sehen Sie die Inhalte der Legende unten links in der […]

Seite anpassen

Im Menü DATEI / DRUCKEN / SEITE EINRICHTEN können Sie auf die Darstellung des Ausdrucks Einfluss nehmen. In der Registerkarte SEITE können Sie nicht nur das Hochformat bzw. Querformat für Ihre Seiten einstellen, sondern Ihren Projektplan auf die gewünschte Seitenzahl hoch- bzw. runterskalieren. Dies wird in der Option ANPASSEN eingestellt.

Neuen Kalender hinzufügen

Benötigen Sie mehrere Kalender? So lassen sich weitere Kalender über die Schaltfläche NEUEN KALENDER ERSTELLEN hinzufügen. Im Fenster NEUEN BASISKALENDER ERSTELLEN geben Sie den Namen des neuen Kalenders ein und wählen aus, ob er auf dem Vorgänger beruhen soll oder ganz neu erstellt werden soll.

Verknüpfung mit der Maus löschen

Eine andere Alternative ist das Löschen der Verknüpfung mit der Maus. Klicken Sie einfach mit der linken Maustaste auf die Verknüpfung. Danach wählen Sie im erscheinenden Fenster die Option LÖSCHEN aus.

Kostentabelle

In der Kostentabelle werden die Kosten der jeweiligen Ressource verwaltet. Sie können für jeden Kostensatz ab einem bestimmten Datum einen neuen Satz vereinbaren. Im Beispiel wird der Satz A ab den 30. Mai um 30 Prozent von 90 € auf 63 € reduziert. Nach dem Bestätigen mit der [ENTER] Taste wird Ihnen sofort der berechnete […]

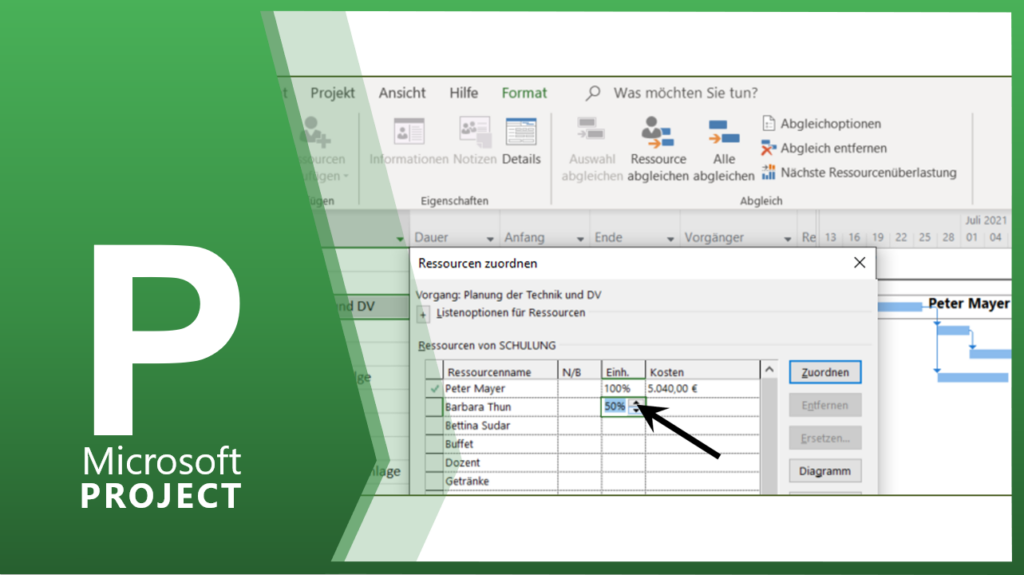

Ressourcenfenster

Eine weitere Möglichkeit bietet Ihnen das Ressourcenfenster. Klicken Sie mit der linken Maustaste auf das Schaltflächensymbol RESSOURCEN ZUWEISEN. Oder betätigen die Tasten [Alt] + [F10]. In diesem Fenster können Sie sehr komfortabel die Ressourcen zuordnen.

Seitenansicht anpassen

In der letzten Registerkarte ANSICHT besteht für Sie die Möglichkeit den Ausdruck so anzupassen, dass alle Tabellenspalten bzw. die ersten drei Ihres Projektplanes gedruckt werden. Wenn Sie Ihren Ausdruck in einem Ordner archivieren, dann eignet es sich die Option LEERE SEITEN DRUCKEN zu deaktivieren.

Basisplan speichern

Ein wichtiger Schritt in MS Projekt ist den Basisplan zu speichern. Wenn Sie mit Ihrer Planung fertig sind, dann müssen Sie einen Basisplan speichern. Nach dem Speichern sehen Sie in der Ganttansicht nicht mehr die PLANUNGSPHASE, sondern die IST-Phase. Den Basisplan speichern Sie unter PROJEKT / BASISPLAN FESTLEGEN / BASISPLAN FESTLEGEN. Im Fenster BASISPLAN FESTLEGEN […]

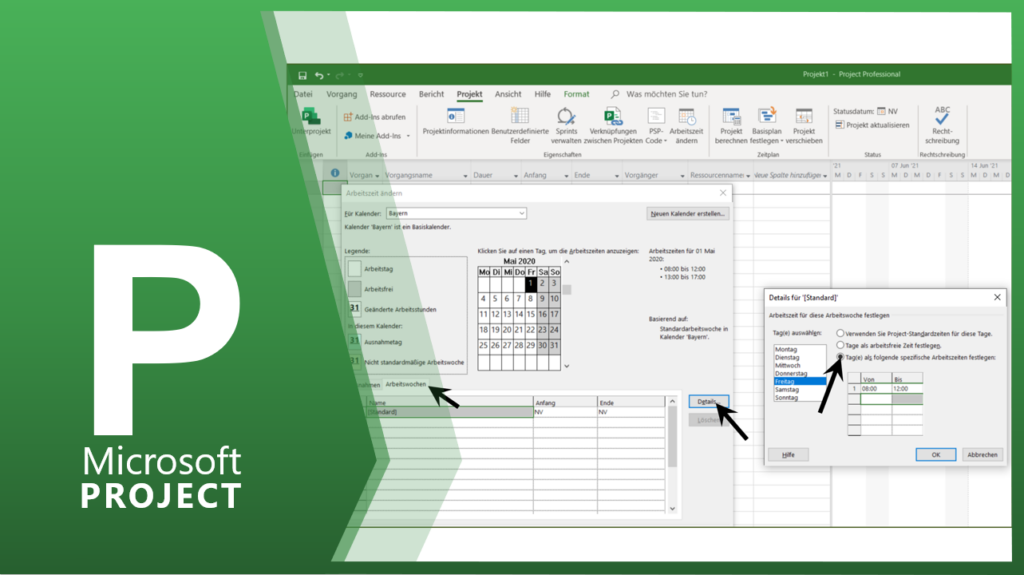

Individuelle Arbeitszeiten

Soll z.B. freitags und samstags immer von 8:00 bis 12:00 gearbeitet werden. So müssen Sie über die Registerkarte ARBEITSWOCHEN auf die Schaltfläche DETAILS klicken, um die individuellen Arbeitszeiten mit der Option TAGE ALS FOLGENDE SPEZIFISCHE ARBEITSZEITEN FESTLEGEN anzupassen.

Fortlaufender Vorgang

Fortlaufender Vorgang ist ein Vorgang wie z.B. ein Trockenvorgang, der unabhängig von der Arbeitszeit ist. Die Trockenphase findet auch samstags und sonntags statt. Diese Vorgänge werden mit einem f für fortlaufende Vorgänge gekennzeichnet.
