Ressourcenart

In der zweiten Spalte wird die Ressourcenart gewählt. MS Project unterscheidet zwei Arten, die ARBEIT und das MATERIAL bzw. KOSTEN. Wenn Sie einer Ressource die Ressourcenart ARBEIT zuordnen, dann geht MS Project davon aus, dass diese Ressource begrenzt zu Verfügung steht. Das heißt, bei einer Überlastung wird diese Ressource automatisch rot formatiert. MATERIAL und KOSTEN […]
Materialbeschriftung und Kürzel

Wenn Sie bei der Ressourcenart MATERIAL ausgewählt haben, dann können Sie zusätzlich dieser Ressource eine Beschriftung hinzufügen, wie z.B. eine Bestell- oder Lieferantennummer. In der Spalte Kürzel können Sie die Ressourcen in abgekürzter Form eingeben. Diese Kürzel können Sie sich später im Balkendiagramm anzeigen lassen.
Gruppe und max. Einheiten

Mit Hilfe der Spalte Gruppe können Sie die einzelnen Ressourcen gruppieren. Wenn Sie später bestimmten Dingen auf den Grund gehen möchten, dann ist es einfacher nach der Gruppe zu suchen, sortieren oder zu filtern als nach den einzelnen Ressourcen. Die max. Einheit ist die Gesamtzahl in Prozent der zu Verfügung stehenden Ressource. Standardeinstellung ist 100%; […]
Fälligkeit der Kosten

In der Spalte FÄLLIG AM weisen Sie zu, wann die Kosten für diese Ressource anfallen. ANFANG: Sobald der Vorgang anfängt sind alle Kosten für diese Ressource fällig. ANTEILIG: Ist der Vorgang 50% fertig, so werden 50% der Kosten für diese Ressource angerechnet. ENDE: Erst wenn der Vorgang 100% abgeschlossen ist, werden alle Kosten für die […]
Basiskalender und Code

Durch die Auswahl in der Spalte BASISKALENDER haben Sie die Möglichkeit jeder einzelnen Ressource den individuellen Kalender zuzuordnen.

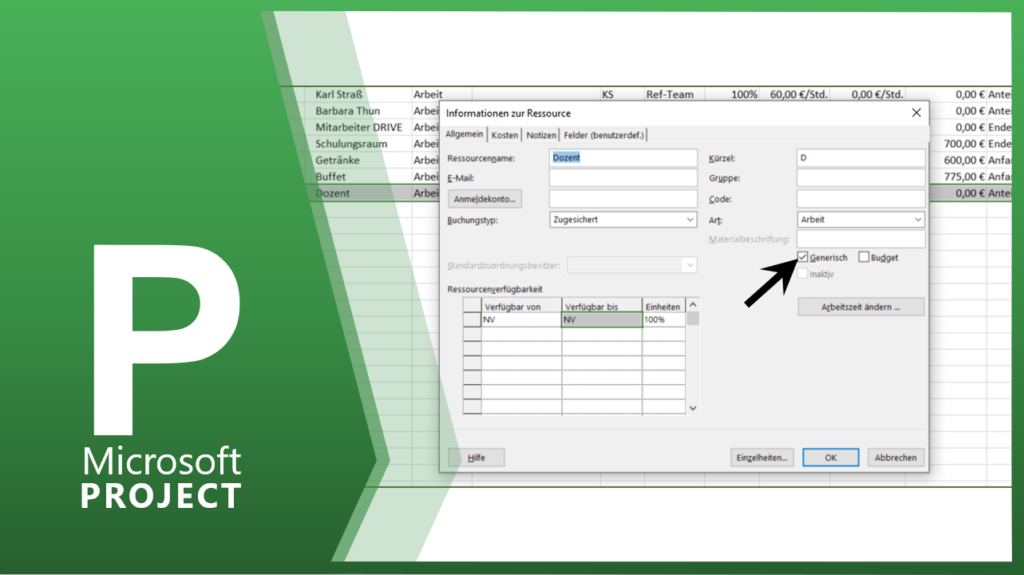

Informationen zur Ressource

Um alle Informationen einer Ressource einsehen zu können, müssen Sie auf die jeweilige Ressource mit der linken Maustaste doppelklicken. Danach öffnet sich das Fenster INFORMATIONEN ZUR RESSOURCE.
Ressourcenverfügbarkeit

Über die RESSOURCENVERFÜGBARKEIT können Sie die individuelle Ressourcenverfügbarkeit einstellen. Zum Beispiel wenn eine Ressource für einen bestimmten Zeitraum (Juni 2021) nur zu 50% zu Verfügung steht. In der Ansicht RESSOURCE: GRAFIK können Sie die Einstellungen grafisch überprüfen.
Arbeitszeit der Ressource

In der Registerkarte ARBEITSZEIT ÄNDERN können Sie alle ressourcenspezifischen Abweichungen zum Standardkalender eingeben. Im Reiter AUSNAHMEN können Sie zum Beispiel den Urlaub oder abweichende Arbeitszeiten, bei denen die Ressource nicht verfügbar ist, eintragen.
Kostentabelle

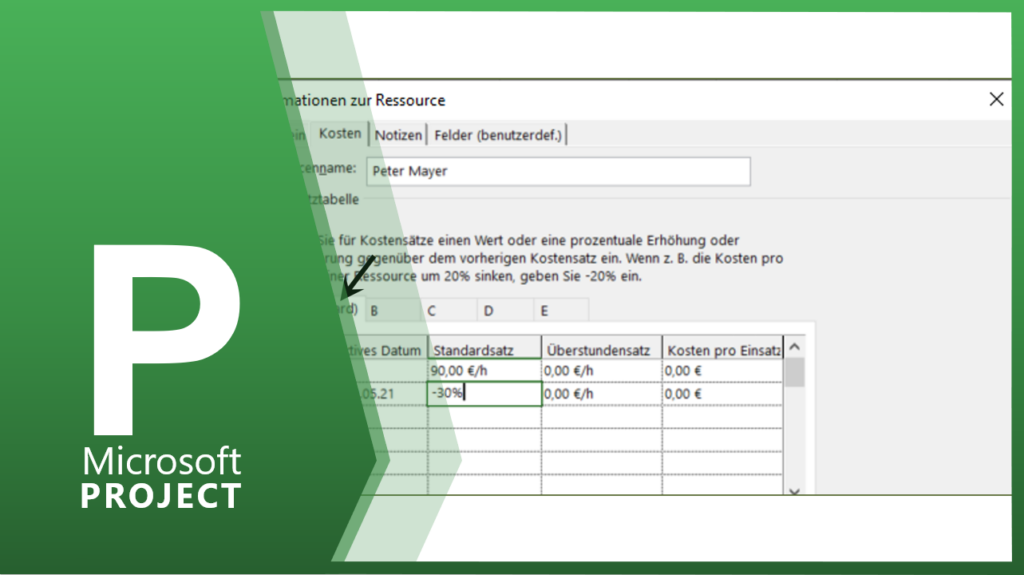

In der Kostentabelle werden die Kosten der jeweiligen Ressource verwaltet. Sie können für jeden Kostensatz ab einem bestimmten Datum einen neuen Satz vereinbaren. Im Beispiel wird der Satz A ab den 30. Mai um 30 Prozent von 90 € auf 63 € reduziert. Nach dem Bestätigen mit der [ENTER] Taste wird Ihnen sofort der berechnete […]
Verschiedene Kostensätze

Pro Ressource stehen Ihnen insgesamt 5 Kostensätze zu Verfügung. In den jeweiligen RegisterkartenA bis E können die Sie unterschiedliche Kostensätze eintragen. Für die Tätigkeit B beträgt der Kostensatz von Peter Mayer 70 Euro. Für die Tätigkeit C beträgt der Kostensatz von Peter Mayer 45 Euro.
